Строим пошагово правильный каркасный дом. |
Каркасное строительство приобрело популярность благодаря ценовой и технологической доступности. Эта технология позволяет возводить быстро. При этом в строительстве используются простые доступные материалы и получаются лёгкие тёплые стены. Однако есть некоторые правила, которые необходимо соблюдать при работе с данной технологией. Они помогают построить каркасный дом надёжно и правильно, выбрать подходящие панели и доски, качественно утеплить, выполнить обшивку, собрать крышу. Итак, как правильно построить каркасный дом?
Правильный каркасный дом
Каркасное строительство – новая технология, в которой последовательность выполнения работ может быть разной. Например, можно сначала собрать каркас, после – навесить кровлю и собрать стены. Или можно выполнить работы по-другому: после сооружения каркаса навесить стеновую обшивку, которая усилит его прочность, и после – собрать крышу.

Чтобы предупредить разночтения, приведём как выглядит схема правильного каркасного дома:
- Подготовить и разметить участок.
- Залить или собрать фундамент.
- Соорудить полностью каркас и стропила под крышу. Для многоэтажного строительства – собрать каркас первого этажа, поставить перекрытия и собрать каркас второго этажа. После этого собрать стропила.
- Навесить кровлю, которая закроет внутреннее пространство от осадков.
- Навесить наружную стеновую обшивку, под защитой собранной кровли.
- Уложить в каркас утеплитель.
- Навесить внутреннюю обшивку каркаса.
- Сделать черновой пол.
- Поставить окна и двери.
- Проложить электропроводку, протянуть трубы водоснабжения и канализации, обустроить обогрев.
- Выполнить внутреннюю отделку пола и стен.
Наглядно увидеть, как правильно строить каркасный дом, можно на видео. Мы же опишем подробнее каждый этап строительства нового здания.
Подготовка к строительству
Подготовка к строительству включает в себя следующие работы:
- Подготовить строительный инструмент. Понадобятся уровень, рулетка, ножовка и дисковая пила, дрель и шуруповёрт, молоток, возможно – бетономешалка. Также пригодятся рабочие перчатки и карандаш. Необходимо предусмотреть место для хранения инструмента – подсобное помещение, навес.
- Необходимо обеспечить подачу электрики в каркасном доме для работы электроинструментов, для этого тянут провод со столбов или подключаются к соседям.
- Обустроить подъезд к месту каркасного строительства.
- Выполнить предварительную разметку под грунтовые работы – обозначить расположение будущего строения на земле колышками.
Земляные работы и фундамент
Фундамент будущего дома возводиться в соответствии с проектом. Он может быть бетонным плитными или бетонным ленточным. Он также может быть свайным – стоять на металлических или бетонных столбах. Для обустройства фундамента необходимо вынуть часть грунта, и в подготовленные ямы залить бетон или поставить готовые бетонные блоки.
На заметку Работы по подготовке ям и канав под фундамент получили название грунтовых или земляных работ.
В ходе земляных работ подготавливают ямы, канавы, необходимые для заливки или сборки фундамента. Вид фундаментного основания и его конструкция определяют размеры ям. Поэтому выбор основания определяет объём грунтовых работ – то количество земли, которое необходимо выкопать.

При заливке фундаментного основания из бетона работу выполняют в следующей последовательности:
- Готовят яму нужной формы и размеров.
- Дно траншеи отсыпают песком – выполняют так называемую песчаную подушку. Слой песка будет обеспечивать ускоренный отток воды из-под фундамента.
- Ставят опалубку – доски или фанеру по краям ямы.
- В опалубку укладывают арматуру – для прочности будущего основания дома.
- Укладывают продухи (трубы для вентиляции подпола).
- Замешивают и льют бетон. Также бетонный раствор можно заказать на заводе, получить его готовым для заливки – в машине-бетономешалке.
- По не застывшему бетону устанавливают анкера – крепления под будущие каркасные опоры и нижнюю обвязку.
- После заливки выдерживают 6-7 дня, если погода жаркая, и 9-10 дней, если температура на улице держится около +20°C. В это время бетон набирает необходимую прочность. После – приступают к сборке силового каркаса каркасного дома.
Чтобы не терять время, во время выдержки бетона можно подготовить пиломатериалы: распилить балки под размер каркасных стоек, перегородок, укосин, обработать их антисептиком.

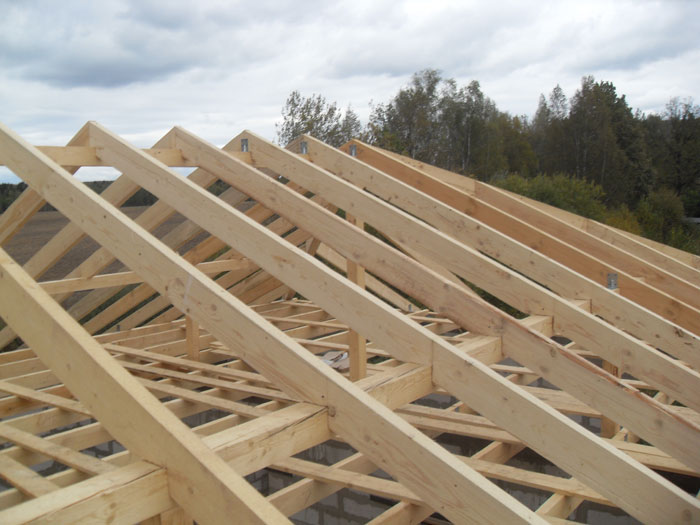

Силовой каркас и кровля
Силовой каркас дома собирается в соответствии с проектом. В чертежах и схемах указаны размеры опорных элементов, места их расположения, расстояние между соседними стойками. Также в чертежах описаны способы крепления различных досок и балок друг с другом.

Каркас собирают из отдельных частей. Сборка каждой части выполняется в два этапа. Первый – сборка участка каркаса «на земле». Второй – подъём собранного участка и его установка, крепление. Такая технология позволяет легко собрать правильный каркасный дом своими руками.
Приведём описание последовательности сборки каркаса стены:
- Будущие вертикальные стойки соединяют с досками нижней и верхней обвязки на земле, по проектной схеме.
- Собранный каркас каждой стены поднимается и устанавливается на фундамент, крепится к его поверхности.

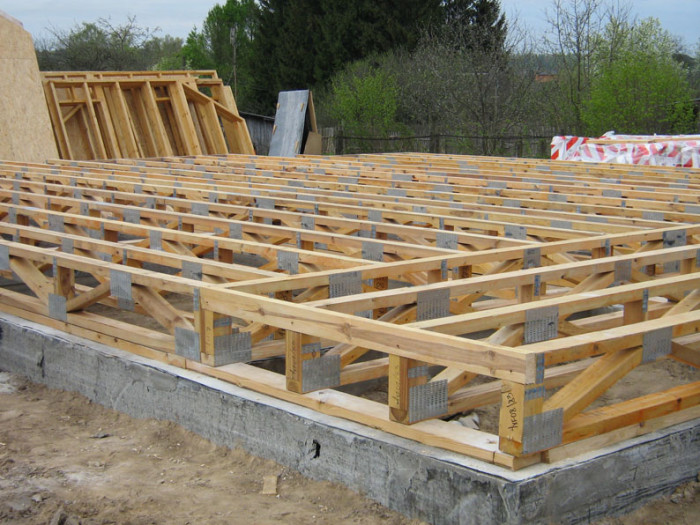

- Поверх каркаса укладывают вторую верхнюю обвязку и балки перекрытия.
- Поверх балок перекрытия – собирают из подготовленных на земле элементов каркаса стены второго этажа, или мансарды.

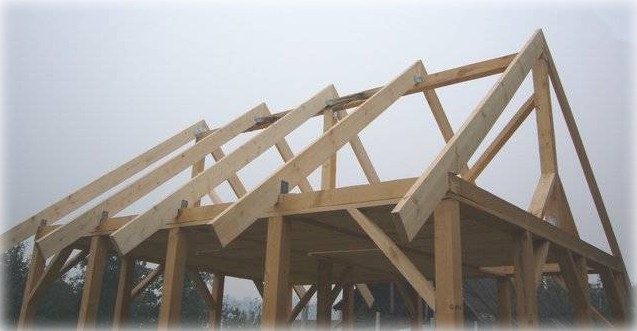

- Сборку стропил под крышу начинают со сборки и установки каркаса под фронтоны.
- Собирают стропильную систему – также из отдельных узлов дома, которые предварительно собирают из досок на земле. Для удобства сборки все стропила выполняются по одному шаблону и имеют одинаковые размеры. Их поднимают на крышу в собранном виде, устанавливают и крепят к верхней обвязке верхнего этажа.
Правильный каркасный дом использует технологию, в которой сначала сооружается кровля, и только после – обшивают стены. Поэтому после сборки стропил их накрывают плёнкой, обрешёткой и кровлей – металлочерепицей, ондулином.
Как правильно обшить постройку
Стеновая обшивка дома образует поверхность, защищает от осадков и обеспечивает устойчивость дома, предупреждает его наклон. Для того чтобы стена выполняла прочностные функции, обшивку выполняют из стеновых материалов определённой толщины. Как правильно обшить каркасный дом?

Размеры стеновых панелей регламентируются ГОСТом. Так, для одноэтажных домов, если используется обшивка ОСБ, фанерой или цементной плитой (ЦСП), необходимы плиты толщиной не менее 9 мм, а для двухэтажных – не менее 12 мм.
Правильная каркасная стена дома собирается из отдельных ПВХ панелей. При этом стыки между соседними панелями должны надёжно изолироваться или перекрывать друг друга. К примеру, при обшивке стены тонкими стеновыми материалами, сайдингом, вначале навешивают нижний ряд стеновых панелей, после – расположенный над ним верхний. Так стену обшивают полностью снизу вверх. При этом последующий ряд стеновой обшивки перекрывают предыдущий на несколько см.
Крепление стеновой обшивки выполняют саморезами. Обшивку прикручивают к каркасным деревянным стойкам. Поэтому процесс сборки стены называют «конструктором».
Правильная стена
Стена каркасника выполняет функцию защиты внутреннего пространства дома от жары и холода, от посягательств чужих людей, от дождя и ветра. Для выполнения каждой из необходимых функций предназначается слой материала, который входит в состав пирога каркасной стены. Как правильно сделать каркасный дом?

- Для прочности и несущей способности стены – сооружают прочный несущий каркас.
- Для теплоёмкости – внутреннее пространство стен заполняют теплоизолирующим материалом.
- Для защиты от атмосферных осадков – используют влагостойкую наружную стеновую обшивку.
- Для наружного и внутреннего декора, а также для защиты от влаги и намокания, необходима стеновая обшивка.
Кроме того, используют дополнительные материалы, которые обеспечивают функционирование основных слоёв каркасной стены. К примеру, ватный утеплитель обязательно закрывают плёнкой пароизолятора. Это защищает его от сырости.
На заметку Теплоёмкость ватного изолятора резко снижается при попадании внутрь него влаги. Поэтому сырость внутри строительной ваты недопустима.
Приведем минимальный перечень слоёв каркасной стены и порядок их чередования, как должен выглядеть правильный пирог каркасного дома:
- Внутренняя стеновая обшивка – формирует поверхность стен внутренних помещений. Выполняется из панельных материалов – фанеры, гипсокартона, деревянной вагонки, панелей МДФ или OSB.
- Полиэтиленовая плёнка для предупреждения отсыревания утеплителя с внутренней стороны. Пароизоляция важна для ватного утепления и не важна для пенополистирола, пенополиуретана.
- Утеплитель – теплоизолирующий материал, который характеризуется низкой теплопроводностью. Он обеспечивает сохранность тепла внутри каркасного дома зимой, и прохладный воздух во внутренних помещениях жарким летом. Традиционный выбор утепляющего материала для каркасного дома – минеральная или базальтовая вата. Также иногда используют пенополистирол или комбинируют ватные и вспененные стироловые материалы.
- Плёнка с внешней стороны утеплителя – мембранный материал, который позволяет частичкам влаги выходить наружу и не позволяет проникать им внутрь утеплителя. Мембранная структура обеспечивает способность плёнки пропускать пар только в одну сторону. Эта прослойка важна для ватного утеплителя и не имеет смысла при утеплении дома пенопластом.
- Наружная стеновая обшивка – формирует поверхность стен снаружи, защищает от атмосферных осадков, механического повреждения. Должна быть выполнена из прочного, красивого и водостойкого материала. Часто используется металлический профиль, пластиковый сайдинг, деревянные доски или профилированный брус, а также панели OSB с последующей штукатуркой или покраской.
При использовании ватных утеплителей в «пироге» стены каркасного дома предусматривают вентиляционные зазоры. Особенно важен зазор с наружной стороны. Он выполняет роль вентиляционного пространства, через которое влажный пар выходит наружу.
Необходимо учесть большое количество условий, чтобы построить правильный каркасный дом, видео покажет основные моменты на которые нужно обратить внимание.
Правильный пол
Настил полов выполняют перед утеплением стен для того чтобы удобно было передвигаться внутри дома во время работ. Правильный пол в каркасном доме обязательно утепляют. Для этого между лагами пола укладывают теплоизолятор. После – закрывают его пароизоляцией с заходом на стены. Поверх плёнки пароизоляции кладут доски обрешётки. При этом если планируется дощатый пол, то обрешётку кладут поверх лаг, по всей их длине. Если планируется менее прочный пол из ОСБ или фанеры, то обрешётку кладут поперёк лаг. После – поверх обрешётки кладут чистовой пол, переходят к утеплению стен.
Как правильно утеплить
В основном используют ватный утепляющий материал. Лучший вариант утепления – минеральная базальтовая вата – малогорючий материал на натуральной основе, который получают из расплавленного камня – базальта. Как правильно утеплить каркасный дом?
На заметку На первый взгляд сложно различить стекловату и минеральную вату. Важно знать, что минеральная базальтовая вата – дороже и на порядок долговечнее (40 лет взамен 20 лет у стекловаты).
Ватный утеплитель характеризуется сжимаемостью, что используют при монтаже материала между каркасными опорами. Плиты или маты из минеральной ваты слегка сжимают, когда укладывают между стойками каркаса. Далее они удерживаются между опорами без дополнительной фиксации.

Правильное утепление каркасного дома начинается со стен, где используются минеральные маты, которые отличаются невысокой сжимаемостью и повышенной жёсткостью. В таких матах утеплитель не проседает и длительно сохраняет способность сохранять тепло.
На заметку
При использовании рулонного утеплителя необходимы дополнительные горизонтальные балки, на которых вата будет «лежать». Это не позволит ей со временем просесть или слежаться.
Технология каркасно-щитового строительства использует готовые плиты, в которых в качестве утеплителя уложены плиты пенопласта. Однако это – худший вариант утепления стен, более доступный в цене и уступающий в экологичности, климатконтроле.
Пенопласты «не дышат», они не обеспечивают естественный газообмен сквозь стены помещений. Что формирует нездоровый микроклимат внутри дома.

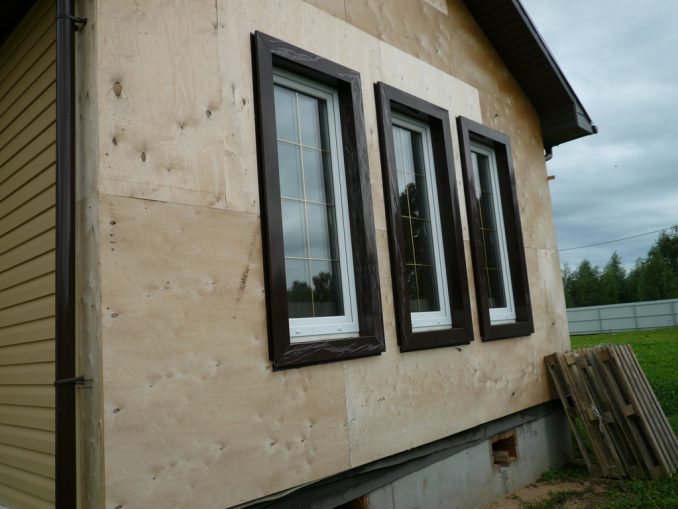

Окна и двери
Практически всегда изготовление и установку окон заказывают в специализирующейся на данных работах компании. Двери – нестандартных размеров также изготавливают на заказ. Стандартные полотна 60х180 приобретают вместе с лудкой в готовом виде.

Выбор материала дверей определяется местом её установки. Для комнаты это может быть ДСП или дерево. В качестве уличной входной двери можно поставить металл или стеклопластик.
Инженерные коммуникации
В ходе сборки стены внутри неё прокладывают инженерные коммуникации. Их кладут поверх пароизоляционной плёнки таким образом, чтобы сечение провода или трубы не сдавливалось последующей стеновой обшивкой. Для удобства последующей обшивки стены в обрешётке высверливают небольшие углубления, через которые прокладывают трубу или кабельный провод.
Отделка

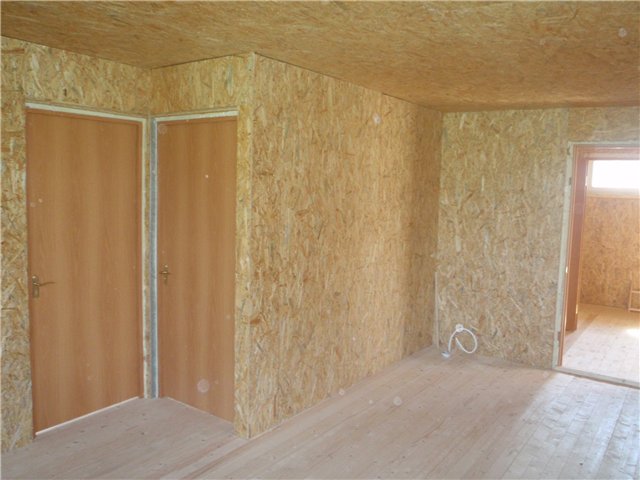

Внутренняя отделка помещений начинается с навешивания стеновых панелей с внутренней стороны стены. Для этого используют материалы с ровной поверхностью. Либо материалы финишной стеновой отделкой.
Внутренние стены часто обустраивают из гипсокартона или плит ОСБ. При этом ОСБ требует дополнительной штукатурки. А гипсокартон – заклеивания стыков. Также внутренние стены каркасных домов часто обустраивают панелями МДФ или натуральной деревянной вагонкой.
1karkasnydom.ru
Каркасный дом своими руками: пошаговая инструкция с фото
Современные каркасные дома возводят по 2 технологиям. Первая – финская, вторая – канадская. Финская технология предусматривает выполнение всех строительных работ сразу с каркасом дома. Канадская начинается с закладки напольного покрытия, и лишь потом возводятся стены и кровля. Каркасный дом своими руками, пошаговая инструкция которого предполагает выполнение определенных этапов, гласит о том, что осуществлять их нужно строго по нормативам и в определенной очередности.
Выбор конструкции для каркасного дома
Самыми востребованными и популярными конструкциями каркасных строений считаются:
- Каркасно-рамочная.
- Каркасно-щитовая.
В случае самостоятельного строительства предпочтительнее первый вариант. Второй тоже возможен, но при строительстве потребуется наем спецтехники для выполнения определенных монтажных операций.
Если решено самостоятельно начать строительство каркасного дома, то пошаговая инструкция с фото будут своевременны и уместны.
От такого решения, в основном, ожидается бонус в виде большой экономии денежных средств и комфортного проживания после завершения строительства.
Пошаговые этапы строительства
Все строительство такого дома состоит из нескольких этапов:
- Создание проекта. Сюда входит выбор конструкции, схемы внутренних комнат, расположение и количество оконных и дверных проемов, расположение коммуникаций, электропроводки, системы отопления, этажность.
- Земляные работы. В этот пункт входит подбор участка, рытье траншеи под фундамент и возведение его.
- Сборка несущих конструкций (стен), крыши.
- Закладка и сооружение пола и стен.
- Установка наружных дверей, простенков и окон.
- Внутренняя отделка, установка внутренних дверей.
- Утепление дома.
Рассмотрим строительство каркасного дома своими руками детальнее, пошаговая инструкция и нюансы монтажа нам в этом пригодятся. Также остановимся на вопросе, что следует учесть при возведении, на что обратить особое внимание, где ошибок допускать категорически нельзя.

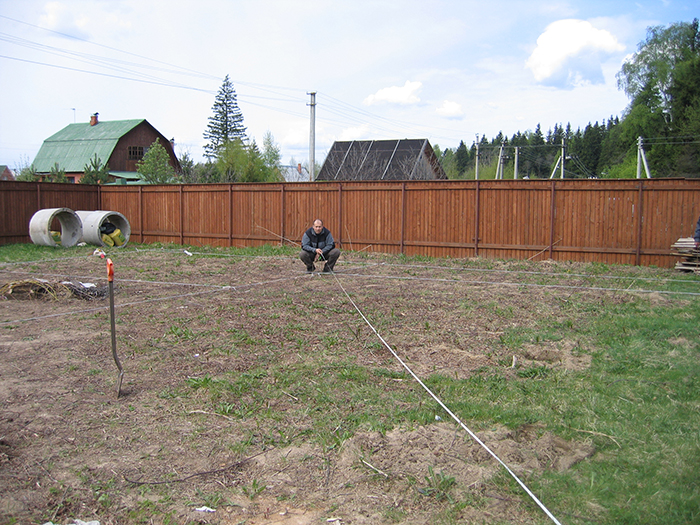

Разметка земельного участка
Под разметкой стоит понимать место расположения будущего дома. Наносится она непосредственно на землю, отмечается веревкой с колышками. Колышки будут служить в роли углов, веревка – стенками. Чтобы максимально точно ее соорудить, нужно:
- Очистить земельный участок от пней, мусора, коряг и прочих ненужных предметов.
- Обеспечить беспрепятственный подъезд автотранспорта для вывоза мусора, земли и подвоза стройматериалов.
- Продумать и подготовить участок для складирования материалов, если он не слишком ровный, желательно соорудить ровную возвышенность.
- Если есть возможность, можно соорудить ограждение, чтобы материалы не растаскивались недобросовестными соседями или ворами.
- Возможно, для некоторых операций, например, выравнивания участка и вывоза слишком большого количества мусора, потребуется спецтехника.

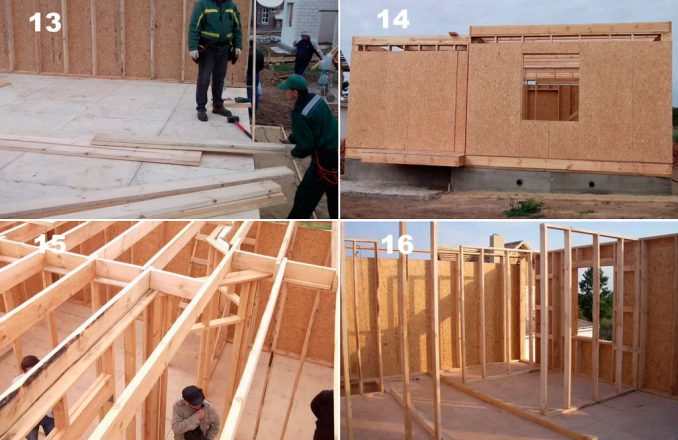

Пошаговое возведение основы

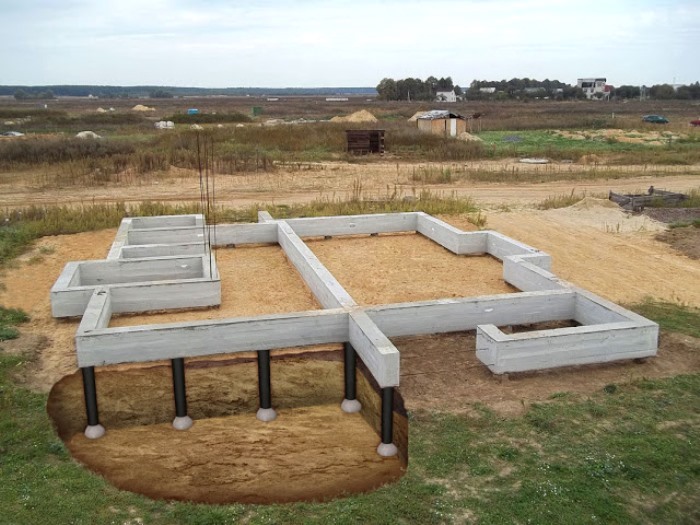

Фундамент – первый элемент возведения любого строения. Это основа дома, которая должна быть надежной, прочной, ровной. Ведь на нем будет держаться конструкция будущего дома, от него зависит долговечность каркасного строения, крепость и целостность. Инструкция по строительству каркасного дома говорит о том, что эта конструкция считается легкой. Ее стенки меньше давят на фундамент и грунт, в сравнении с кирпичным строением. А значит, тип основы можно выбирать неглубокий (мелкозаглубленный), небольшой, менее затратный по деньгам.
На заметку мастеру! Решаясь на самостоятельное строительство каркасного дома, не обязательно рассматривать все виды фундаментов. Для конструкций этого типа, с круглогодичным проживанием, вполне подходят плитный или мелкозаглубленный ленточный.
Если тип грунта относится к зыбким, подвижным, сыпучим или его возводят на берегу реки, водоема, то тогда нужно будет возвести свайно-винтовой.
Он опирается на более глубокие неподвижные слои почвы, обеспечивая надежность, прочность и устойчивость строения.
Ленточный
Это ленточная каменная лента, заглубленная в землю на величину от 100 до 400 мм. Верхняя часть (над поверхностью грунта) должна возвышаться ввысь от 100 до 300 мм. Выходит, что общая высота основы составляет 200-700 мм.
Совет! Вовсе не обязательно придерживаться этих нормативных показателей. Его можно возвести выше, заложить глубже; главное – не ниже или мельче. При желании можно израсходовать больше материалов для его строительства. Так фундамент буде более массивным и прочным.

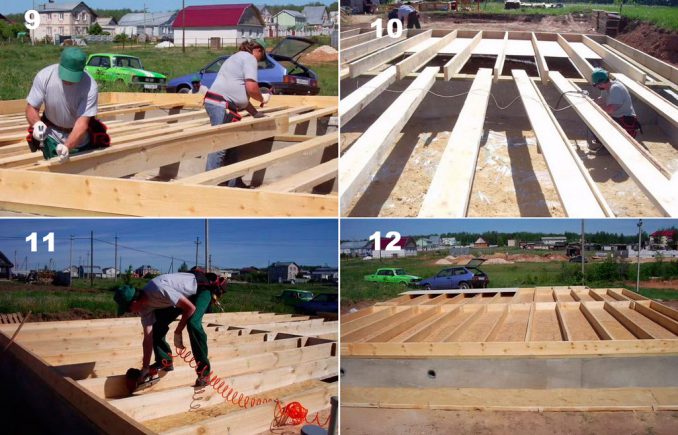

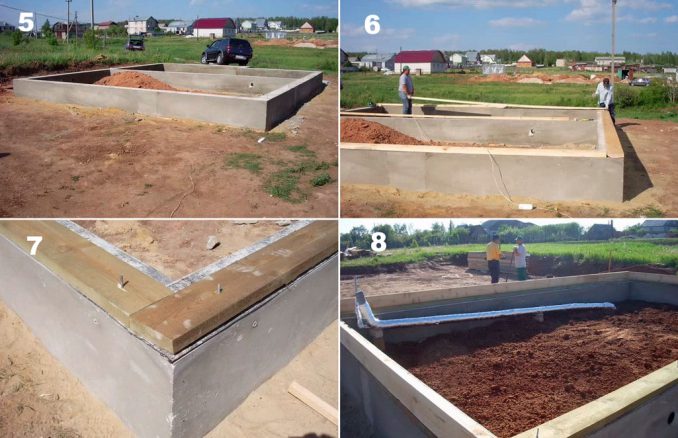

Лента заливается в подготовленные заранее траншеи бетонным раствором. Замешивать его можно самостоятельно или заказать готовый. Пред процедурой заливки в траншею укладывают слой песка (около 100 мм). Он будет выполнять роль подушки, для крепости сюда же укладывают и металлическую арматуру.
Свайно-винтовой

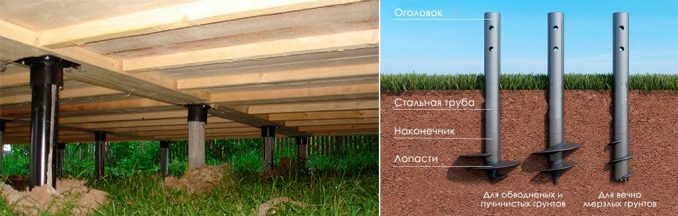

Для возведения этого типа фундамента подходят сваи из металла или асбеста. Асбестовые помещают в заранее вырытую лунку, затем в нее укладывают металлическую трубу, сваю вкладывают в трубу. Только потом заливают бетонным раствором. Для большей прочности бетон армируют, то есть в трубу, кроме бетона, кладут армопрутья.
Металлические сваи укладываются проще. Здесь не нужно рыть яму, ее вкручивают в грунт. Свайный фундамент нуждается в обвязке. Сверху свай горизонтально размещаются балки. Эта конструкция называется ростверком. Если предвидится стройка каркасного дома своими руками на сваях, пошаговая инструкция предполагает обязательную укладку ростверка, как основного несущего элемента после сооружения основы. Он же и является нижней обвязкой каркасной конструкции, на которой, потом уже, будут устанавливаться вертикальный стойки.
Важно! Для обвязки надо брать древесный брус с сечением 150×150 мм. Ростверк должен быть прочным и надежным. Его задача – удерживание готового дома с коммуникациями, мебелью, людьми.
Плитный
Его часто называют плавающим. Любое строение на нем будет подниматься или опускаться во время сезонной пучинистости (расширения) грунта. Плитку, как ленту, тоже заливают бетоном, укрепляют арматурой.
- Арматура должна быть связана проволокой. Такая сетка обеспечит основе нужную прочность.
- Глубина залегания плитного фундамента – 1-2 метра.
- Можно заливать бетон подушку без заглубления.
- Общая высота основы должна быть 2-3 метра.
Мастеру на заметку! Плитной основе нужно обеспечить хорошую стойкость при подъеме грунтовых вод.
Для этого в бетон подмешивают водостойкие добавки. Это нужно не только для обеспечения водостойкости фундамента, но и для того, чтобы пол в доме всегда был сухим.

Возводим черновой пол
Пол в каркасный дом – пошаговая инструкция к черновому настилу.
Бетонный пол
Заливка бетонного раствора выполняется непосредственно на грунт. В целом, это должна быть многослойная конструкция, в которую входят: армосетка, бетон теплоизоляция и гидроизоляционный слой. Снизу укладывается песчаный слой толщиной 10 мм. Поверх него – теплоизолятор в виде керамзита, глины с опилками, пеноплекс. Потом ложится гидроизоляция. Весь этот «пирог» заливается бетоном.
Деревяный
Здесь используются древесные лаги. Их укладывают поверх ростверка (обвязки). Сверху на лаги укладываются поочередно доски, закрепляются. Потом только укладывается чистовой пол.
В каркасной конструкции обязательно делают сначала черновой пол затем чистовой. Материал для чистового пола застройщик выбирает по своему усмотрению (ламинат, паркет, линолеум, деревянная доска и другие напольные покрытия).

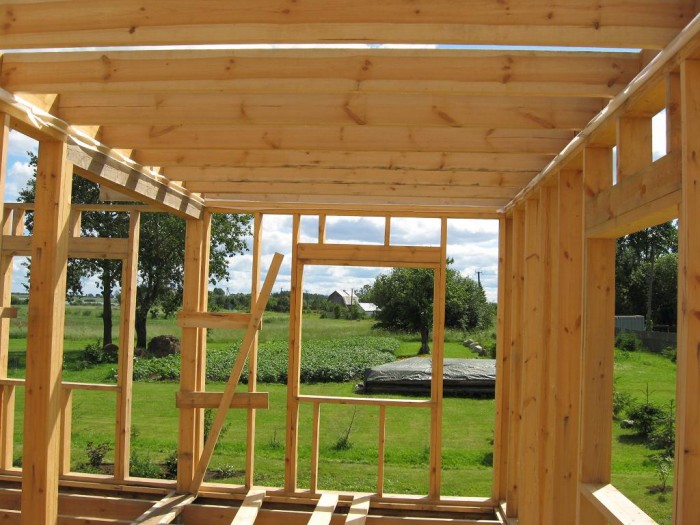

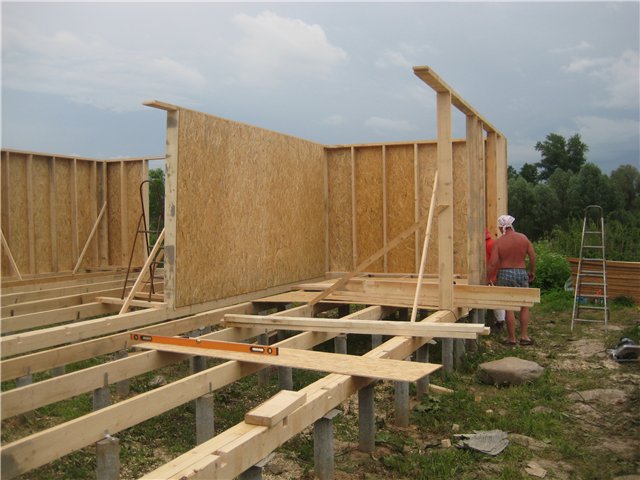

Возводим стены
Продолжая строить каркасный жилой дом своими руками, пошагово разберемся в монтаже стен. Здесь нужно правильно сориентироваться в подборе досок и балок. Затем так же правильно произвести их соединение. Нюансы в монтаже стенок:
- Места, где будут размещаться стыки со стойками, внимательно вымеряют рулеткой, обозначают карандашными линиями.
- Следят за тем, чтобы стойки были расположены строго вертикально по отношению к ростверку.

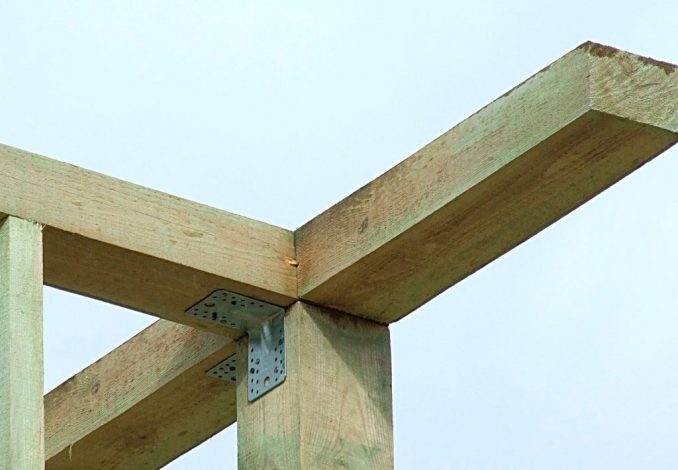

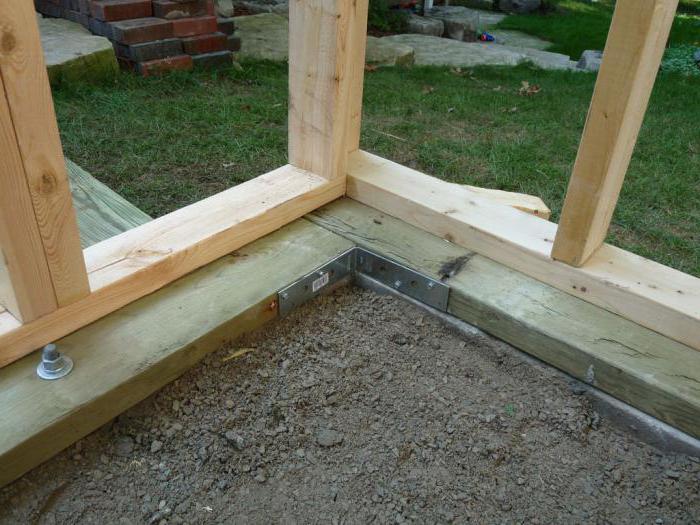

- Соединяются элементы стен каркасного дома гвоздями или металлическими скобами.
Монтаж легче и правильнее осуществить, если их собрать заранее, только не на конструкции, а на земле. Затем в точности разместив на каркасе.
Последовательность сборки стен:
- Первый шаг – укладка нижней обвязки, если ранее она не была сооружена.
- Собирается каркас для каждой стены (сначала нижние элементы, потом – верхние с вертикальными). Шаблон стенки поднимается на каркас и укрепляется на нем.
- Сверху стен укладывается верхняя обвязка под будущую кровлю.
Совет мастеру! Если шаблон стены потребуется поднять на высоту выше 6 метров, нужно в подмогу позвать несколько человек. Гораздо легче и быстрее поднять ее, например, втроем. Длинные стенки надо собирать, поднимать и крепить частями.
Укосины
В некоторых проектах используются укосины – наклонные элементы. Они служат не только украшением дома, но и укрепляющим элементом. Дом с укосинами будет прочнее, надежнее и долговечнее. Делаются укосины из доски с сечением 150×150 или 100×50 мм.
Ригели
Это элемент (из доски), который крепится горизонтально около досок верхней обвязки. Его крепят на шаблоне стенок в процессе сборки на грунте. Для ригелей выбирается доска толщиной не меньше 50 мм. Ригель – любой вид балки, работающей на сжатие.
Углы
Это несущий элемент. На него возлагается самая большая нагрузка, поэтому каждый угол должен быть усиленным.
Их чаще всего собирают из 2-3 опор (досок).
Внутренние стены и перегородки
Пошаговое строительство жилого каркасного дома своими руками изнутри предполагает возведение внутренних перегородок, арок, стен между комнатами. Все они не относятся к несущим, на них возлагается слабая нагрузка, поэтому делать их можно из досок с небольшим сечением.
Здесь главным критерием считается звукоизоляция. Следовательно, толщину доски застройщик выбирает с учетом обеспечения шумоизоляционного слоя, вида материала, который будет использоваться в процессе теплоизоляции и финишной отделки.
Двери и окна

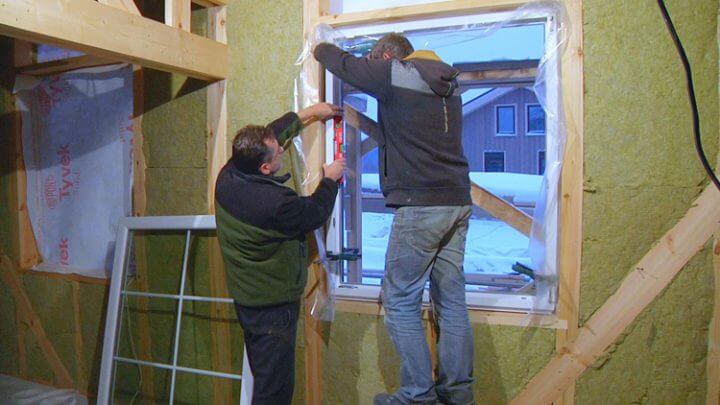

Их монтируют в специальные проемы после полного монтажа каркаса дома. Проще эту работу делать не самому, а заказать у производителя вместе с коробками. Двери можно собрать самостоятельно, из той же деревянной доски толщиной до 30 мм.

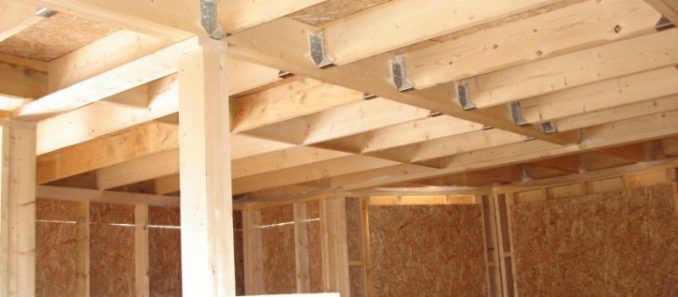

Монтируем перекрытие
Балки перекрытия должны опираться на брус от верхней обвязки. Есть несколько методик крепления:
- На стальной кронштейн опоры;
- На уголок;
- Врезкой.
Габариты балок и расстояние (шаг) их укладки зависит от вида материала для бедующей кровли. Если планируется сооружение мансарды или жилой комнаты сверху, балки берутся потолще, шаг, естественно, меньше. Это нужно для того, чтобы пол в верхнем помещении не мог прогибаться.
Если в проекте имеется второй этаж, то перекрытие должно обязательно обшиваться черновым полом. Технология выполнения работ аналогична первому этажу.
Потом только монтируют и ставят крышу.
Утепление

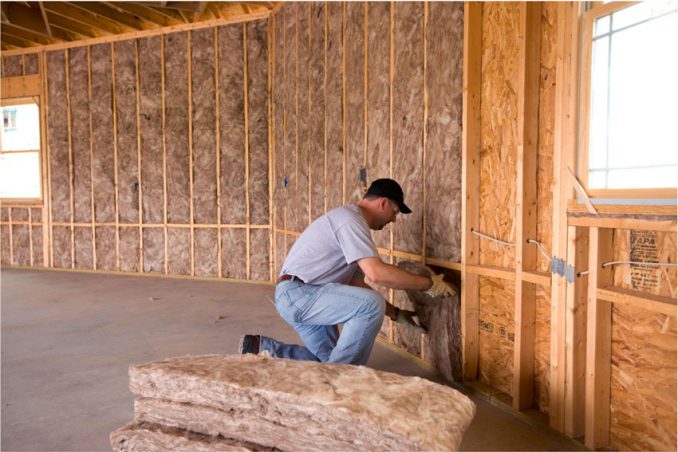

Разобравшись в нюансах и вопросе, как построить жилой каркасный дом своими руками, пошаговая инструкция видео и фото приложены в материале, пройдемся по технологии утепления готовой конструкции. Качественное утепление существенно сократит теплопотери, сократит плату за энергоресурсы, особенно зимой.
Какие материалы подходят для работы:
- Прессованные маты из минеральной ваты. Считается самым недорогим и оптимальным видом теплоизолятора именно для каркасной конструкции. Они хорошо пропускают воздух, а значит, необходимый воздухообмен, ограничивающий теплопотерю, будет обеспечен. Материал не теряет свои свойства: не сжимается, хорошо распрямляется, не оставляя межматовых швов или щелей.
- Пенопласт. Материал представляет собой жесткую плиту, изготовленную из полиуретанового сырья. Дешевле предыдущего утеплителя. Это единственное преимущество перед ним, в остальном он уступает, причем серьезно. Правда, тоже не дает усадку (не сжимается), быстро монтируется, имеет хороший показатель шумо- и теплоизоляции. Воздухообмен не обеспечивает, поэтому требует организации вентиляции.
Отделка дома каркасного типа

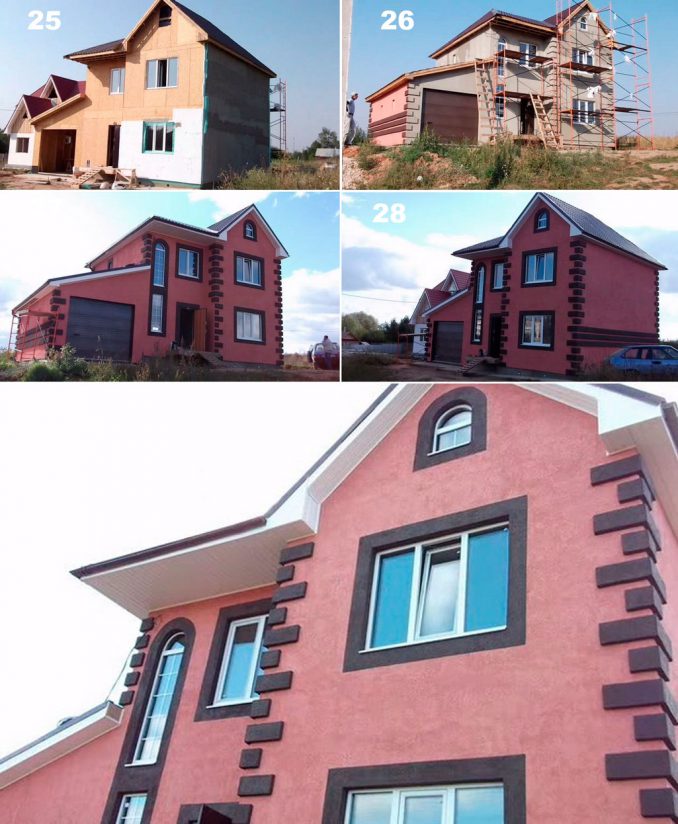

После монтажа всех элементов и утепления можно приступить к финишной отделке внутренних стенок. Их облицовывают разными материалами:
Облицовку осуществляют, как и для традиционной конструкции: монтажа плит, заделки швов, грунтовки, поклейки обоями, покраски и так далее.
В заключение
Если все правила монтажа и последовательность выполнения работ будут соблюдены, дом получится очень уютным и теплым. Стоимость такого строения, в среднем, обойдется на 60 % дешевле традиционного (кирпичного, блочного или каменного). В нем смело можно будет проживать в любое время года.
karkasnik-stroy.ru
Как построить каркасный дом своими руками — пошаговая инструкция.
Для постройки современных каркасных домов большей частью используются всего 2 технологии: финская и канадская. И если финская методика предполагает работу сразу со всем каркасом дома, то как построить дом по канадскому способу? В этом способе ключевым моментом является сборка напольного покрытия и только потом уже возведение стен и работа с кровлей. Именно на ней, как на более практичной и рациональной, мы и остановимся более подробно.
Пошаговая инструкция по строительству обычного щитового дома состоит из следующих этапов.
Первый этап. Фундамент.
Грамотная заливка фундамента – довольно кропотливое занятие. Необходимо учитывать местность на самом участке, наличие грунтовых вод и их уровень, сезонность осадков, температурные колебания в течение года и так далее. Большей популярностью при возведении каркасных домов пользуются фундаменты свайные или свайно-ростверковые, а также ленточные.

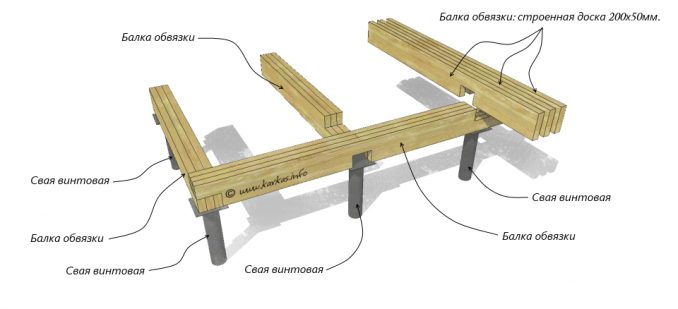

Для климата нашей страны оптимальным решением станет выбор в пользу свайно-ростверкового фундамента. Он прост в обращении, прочен, надежен и относительно недорого стоит. К тому же, он равномерно распределяет вес дома на опоры.
Сваи для такого фундамента лучше выбирать с расширенной пяткой, так увеличиваются их несущие характеристики. Бурить под них отверстия можно вручную буром или используя автоматику. Для опалубки берут рубероид, сложенный в несколько слоев, или трубы из ПВХ или асбестоцемента. Внутрь свай крепятся скрепленные между собой прутья арматуры, а потом все это заливается бетоном. После заливки сверху крепится ростверка (опалубка для ленты), в которую кладется связанная арматура, которая, в свою очередь, соединяется с концами арматуры из свай. Желательно сразу оставлять место для прокладки коммуникаций и вентиляции.
В ленте фундамента обязательно крепятся шпильки (через каждые 1-2 м, от углов по 30 см) – потом к ним будет прикрепляться обвязочный брус. И далее следует общая заливка бетоном (для крепости можно накрыть его полиэтиленом). Фундамент для щитовой постройки готов, при комфортной внешней температуре около 20 градусов уже через 4-5 дней можно двигаться в строительстве дальше. Если температура ниже, ждать придется дольше – от 10 дней.
Второй этап. Обвязка, изоляция, пол.
Вначале делаем гидроизоляцию фундамента, используя битумную мастику, рубероид или гидроизол. Первым слоем кладется жидкая изоляция, потом следует черед рулонной, а сверху крепятся сухие доски (лежни), края которых выравниваются по высоте фундамента. На первый слой досок укладывается второй, чтобы перекрыть возможные щели.
И уже к лежням крепятся доски обвязок – они устанавливаются на ребро, выравниваются и прибиваются к своей основе. Следующим шагом станет монтаж лаг – по способу крепления они напоминают установку обвязок, прибиваются косыми гвоздями.
Когда основа для пола подготовлена, можно приступать к его утеплению. Есть различные способы утеплить напольное покрытие, в том числе, можно использовать недорогой пенополистирол, тем более, что он не боится влаги. Ориентировочная толщина пенополистирола составит около 150 мм, укладывается он в 2 слоя для перекрывания стыков и швов. Дополнительно по периметру рекомендуется пройтись герметиком для обеспечения полной изоляции поверхности.
После изоляции настилаем черновой пол из досок и верхнего слоя фанеры. Если фанера достаточно велика (более 15 мм), то можно обойтись без повторного настила. Если нет, то лучше будет сделать еще один слой из досок внахлест с первым уровнем. Наш пол готов.
Третий этап. Стены.
При возведении стен можно использовать 2 технологии – каркасно-щитовую и “баллун”. Согласно первой сборка каркаса стены происходит на полу, затем она ставится и крепится как уже готовый элемент. По второй технологии стена строится постепенно, так сказать “по месту”. Крепится брус нижней обвязки, монтируются угловые стойки, далее идут промежуточные, затем еще одна обвязка и так далее. И тот, и тот способ вполне доступен для ручной сборки.
Угловые стойки выбираются по размерам от 100х100 до 150х150 мм, исходя из общей нагрузки. Промежуточные стойки могут быть меньше по толщине – до 50 мм. Ширина зазоров между стойками будет зависеть от выбранного утеплителя. Крепятся такие стойки обычными нагелями.
Далее поговорим об укосах. Если стена возводится из прочного материала, укосы вам понадобятся лишь временно, пока отсутствует обшивка снаружи. Если же обшивка будет наборной, укосы нужно ставить сразу и на постоянной основе, они придадут конструкции требуемую жесткость.
Четвертый этап. Перекрытия.
Балки перекрытий обычно опираются на брусья верхней обвязки. Крепиться перекрытия могут на:
– уголки;
– стальные кронштейны;
– либо же быть с врезкой.
Если перекрытия крепятся с врубкой, то глубина пропила обычно не превышает половины толщины бруса из верхней обвязки. Сверху каждый элемент крепится 2 гвоздями.
Размеры балок выбираются в зависимости от будущей этажности дома. Если планируется второй этаж, сечение балок должно быть большим, а шаг их установки – меньшим. Кроме того, в этом случае перекрытия необходимо будет покрыть черновым полом следующего этажа.
Пятый этап. Стропильная система, кровля.
Если вы решили построить каркасный дом своими руками, то лучшим вариантом кровли для него станет двускатный или мансардный вариант (смотрим на фото)
– их конструкции весьма схожи. Единственным условием будет выбор кровельного материала с малым весом, чтобы деревянные перекрытия смогли его выдержать.
Для крепления стропильных систем по краям балок прибиваются бруски, в стропилах для него делается запил. Набиваем обрешетку и фиксируем стропильные системы в определенном положении.
Шестой этап. Утеплители.
Известным утеплительным материалом для щитовых деревянных домов является базальтовая вата, особенно практична она в матах – их легко можно применять для утепления каркасных стен, они обладают отличной плотностью и более удобны.
Можно применять и минеральную вату. Однако при всех своих прекрасных изоляционных свойствах она может промокать, поэтому ее следует дополнительно прикрывать мембраной.
Собственно, все. В очень общих чертах, но щитовой дом своими руками вы построили и вам есть чем гордиться. В качестве наглядного пособия рекомендуем к просмотру видео ниже.
Вам понравится
svoimirukami.lesstroy.net
Как построить каркасный дом своими руками пошаговая инструкция
Несмотря на то, что общий строительный сезон заканчивается, некоторые застройщики продолжают возведение домов. Как такое может быть, ведь с приходом холодов стройка обычно замирает, недострой консервируется и ждет следующего сезона? Все это справедливо, когда дело касается кирпичных, каменных или блочных построек. Однако каркасные дома можно строить круглогодично. Поэтому если вы еще не успели в этом году обзавестись своим домом, не стоит отчаиваться — узнайте, как построить каркасный дом за один сезон!

Элементы каркасного дома
В чем суть построек из каркаса?
Сперва разберемся с каркасными технологиями. Что значит «каркасный дом»? Это, как правило, деревянные постройки, в основе которых лежит каркас. Каркас можно сделать из сухого цельного или клееного бруса. Он устанавливается на фундамент, фиксируясь к нему с помощью обвязки. Все работы можно выполнять своими руками, так как работа с деревом не требует каких-то особых навыков, которыми не обладает среднестатистический мужчина. Как правильно собрать каркас – мы рассмотрим позже.

Схема каркасного дома

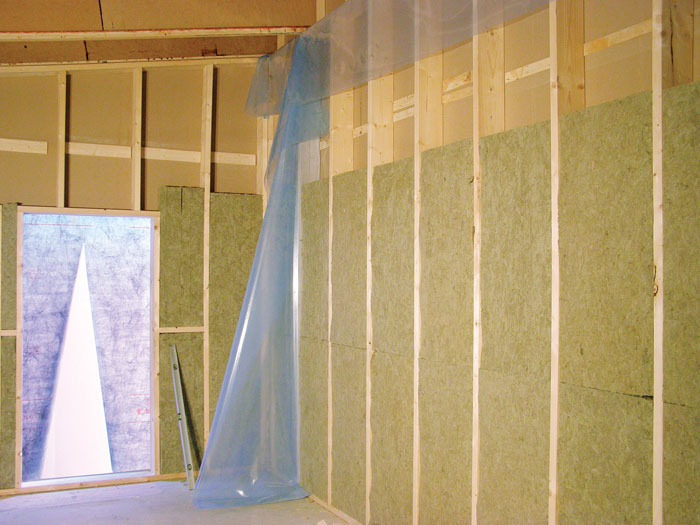

Следующий этап – это утепление и гидроизоляция. Мы утепляем каркас так, чтобы стена стала похожа на многослойный пирог. На каркасе фиксируется утеплитель, чаще всего минеральная вата. Она укладывается внахлест и приклеивается. Можно использовать рулонный, маты, жидкий наносной, пенополистирол и другие виды утеплителя. Снаружи дом можно дополнительно утеплить плитами пенопласта, произведя ветрозащиту и шумоизоляцию.
Гидроизоляция проводится пленками и мембранами. Они защищают стены от попадания влаги внутрь.
Пароизоляция в каркасном доме – важный элемент стены. Без нее стена покрывается конденсатом, а кроме того – влага скапливается в точке росы, которая приходится на центр утеплителя. В результате утеплитель быстро приходит в негодность, а стены покрываются грибком и плесенью. Хорошая пароизоляция выполняет роль вентиляционных зазоров, однако это касается современных мембран, а не пленок. Пленки существенно дешевле, однако не так функциональны. Правильно собранный пирог стены гарантирует теплоту дома и уменьшает его энергопотери.

Каркасный дом в разрезе
На следующем этапе начинку стены обшиваем листами ОСБ-3. Места стыков желательно пропенить, обеспечив отсутствие мостиков холода.
Далее выполняем внутреннюю и внешнюю отделку. Внутренняя стена чаще всего оклеивается обоями, а внешняя сторона идет под покраску. Однако также можно использовать сайдинг, блок-хаус, отделку камнем, «под кирпич», «под брус» и любую другую.
О финских домах, построенных по каркасной технологии, вы можете прочитать здесь. А о канадских каркасных домах — тут.
Фундамент для дома – основа основ
Несмотря на то, что для каркасного дома существует огромный выбор фундаментов, специалисты рекомендуют остановиться на ленточном. Ленточный фундамент имеет неоспоримые плюсы:
- может быть выполнен своими руками
- недорогой
- надежный
- сделать его достаточно просто
Итак, если вы решили сделать ленточный фундамент своими руками, сперва придется поработать с участком. Определите, где будет располагаться ваш дом, с учетом соседей, забора, устройства септика, расположения скважины и пр. Необходимо учесть все нюансы, проверить, удобно ли будет заезжать транспорту, хватит ли места для других построек, если вы захотите позже построить гараж или баню. Участок желательно иметь ровным, возможно вам придется с помощью техники выровнять его, сняв верхний слой.
Когда участок подготовлен, начинаем разметку. У вас уже должен быть готовый проект или план с размерами дома. Исходя из этих параметров, используя веревку и колышки, размечаем все несущие стены.
Далее нам, если мы решили все сделать самостоятельно, необходимо либо брать лопату, либо нанимать технику. Копаем траншею под фундамент, шириной примерно в 40 сантиметров. Далее устанавливаем опалубку, которую можно купить, арендовать или смонтировать своими руками из досок. Опалубка должна подниматься над поверхностью земли примерно на полметра – высокий фундамент смотрится красивее, и защищает менее прочные стены от снега.

Ленточный фундамент под каркасным домом
Готовую опалубку, если она была сделана своими руками, необходимо изнутри обложить пленкой, фиксируя ее к опалубке. Это необходимо для того, чтобы жидкий цемент не просачивался в щели между досками, при этом снимать опалубку будет проще — цемент не прилипнет к шершавой древесине. Под тяжестью цемента самостоятельная опалубка может разойтись, и пленка удержит цементный раствор.
Если у вас глинистая почва, на дно траншеи подсыпьте сантиметров 20 ПГС. Поверх песка заливайте цементом до края опалубки. Это делать надо быстро, так как цемент застывает. Скорее всего, один вы не справитесь, и придется звать на помощь двух-трех человек.
Даем фундаменту застыть, для этого потребуется минимум неделя. Если по прогнозу стоят дожди, поверхность покрываем пленкой. Оставляем фундамент для каркасного дома примерно на месяц, и только потом можно делать обвязку.
Крепкий каркас – залог крепкого дома
Как видно из самого названия, каркасные дома – это дома на основе каркаса. Таким образом, каркас – это главный элемент всей постройки, поэтому смонтировать его надо правильно.

План каркаса деревянного дома
Как сделать обвязку – читайте здесь. Когда обвязка готова, приступаем к возведению будущей стены. Смонтировать стену можно, используя следующие элементы из бруса:
- стойки
- раскосины
- вставки
- поперечины
Все это элементы стены. Стойки представляют собой вертикально поставленный брус, который располагается между двумя обвязками – нижней и верхней. Верхняя обвязка относится к балкам перекрытия.
Раскосины – это брус, поставленный под углом между стойками. Они также фиксируются в верхней и нижней обвязке (не к стойкам, как ошибочно предполагают некоторые).

Каркас дома с окном
Вставки представляют собой небольшие куски бруса, используемые для дополнительной крепости каркаса.
Поперечины – это брус, положенный строго горизонтально между вертикальными стойками. Они фиксируются на стойки.

Углы каркасного дома с укосами
Стойки следует сбивать гвоздями 80 мм, на расстоянии друг от друга 450 мм. К обвязке они прибиваются по 2 гвоздя 120 мм сверху и по 2 таких же снизу. Используя уголки металлические, конструкцию можно сделать крепче. Все материалы, используемые при строительстве, необходимо обработать септиком.
Особое внимание необходимо уделить углам. Здесь выполняется обязательное укрепление стоек укосинами.

Схема пирога каркасной стены
Не забывайте проверять геометрию дома после каждого этапа – все горизонтальные брусья должны лежать строго горизонтально, а вертикальные – ровно вверх. Обвязку нужно класть ровно, а для этого поверхность фундамента должна быть ровной по всему периметру – допускается погрешность в 1 см. Верхнюю обвязку также проверяют уровнем. Если есть погрешности на фундаменте – его доливают цементом, выравнивая. Если уровень показывает небольшие неровности – используем части бруса, предварительно проведя обработку септиком, и выравниваем поверхность. Ровность стен проверяем отвесом.

Каркас дома на фундаменте
Все составляющие элементы каркасной кровли
Крыша – важнейший элемент, и в каркасном доме крышу можно монтировать при наличии некоторого опыта своими руками. Однако перед тем, как ставить крышу, необходимо произвести верхнюю обвязку стен и проверить ее уровнем. От ровности обвязки зависит то, как ляжет перекрытие. Если есть небольшие неровности, их устраняем своими руками с помощью подкладки щепы под заниженную часть.
Поставить стропильную систему можно двумя способами:
- наслонным способом
- висячим
Оба типа стропильной системы используются в каркасном строительстве, однако балки при висячей стропильной системы опираются на мауэрлат. Мауэрлат делается своими руками, он представляет собой брус из древесины, имеющий сечение 10,0×10,0 см, который обустраивается по периметру здания и фиксируется к поверхности несущих стен на верхний ряд обвязки. С верхней стороны стропильные ноги крепятся друг с другом при помощи конькового бруса.

Кровля каркасного дома
Наклонную конструкцию делают своими руками другим способом, она не крепится стропилами межу собой в верхней части. Стропила упираются в верхней части на продольную центральную стену или специально предусмотренные опорные колонны.
Какую стропильную систему выбрать в вашем случае, подскажут габариты вашего здания. Висячая кровельная система подойдет для небольших построек, расстояние между несущими стенами у которых составляет не более 6 метров.

Каркас крыши
Сперва необходимо собрать стропильные ноги в количестве 2-х штук. Стяжки необходимы для соединения первых стропильных ног в нижней их части, они крепятся с помощью анкерных болтов к стропильным ногам. Ноги приставляются к мауэрлату и фиксируются с помощью выпиленных пазов. Пазы правильной формы вырезаем своими руками. В пазы устанавливаются стропила, расстояние между которыми зависит от размера вашей кровли. Примерный шаг составляет около 1 метра.
Если ваша крыша выше, чем три метра, обратите внимание на стропила с вертикальным направлением.
Таким образом, каркас вашей кровли будет состоять из:
- стропил
- опорной доски
- коньковой балки
- стоек
- балок чердачного перекрытия, которые соединяются внахлест над внутренней несущей стеной
- прогона
- подстропильной ноги
- лежня
- схватки

Установка стропильных ног
Когда каркас кровли собран, необходимо произвести обрешетку. Это важнейший элемент кровли, поэтому делая ее своими руками, будьте внимательны и аккуратны: обрешетка не только необходима для крепления кровельного материала, но и для связки между собой всех конструктивных частей каркаса крыши. Обрешетка обеспечивает устойчивость каркаса, поэтому до ее устройства необходимо организовать с нижней стороны временную обвязку. Обрешетка может быть:
- сплошной
- промежуточной
Выбор вида обрешетки в первую очередь зависит от материала, которым будет покрываться кровля. Сплошную обрешетку выполняют для мягкой кровли, которая лучше всего подходит для каркасного дома. Металлочерепица или шифер могут быть уложены на промежуточную обрешетку.
Основные правила каркасного строительства

Каркасный дом — лучший выбор
Чтобы не получить каркасный дом плохого качества, необходимо соблюдать некоторые правила:
- Только качественные материалы. Если вы выбираете деревянное строительство, используйте либо клееный брус, либо брус технической просушки, либо не беритесь за строительство вовсе. Брус, продаваемый на пилорамах, сырой – через 3 года эксплуатации 90% бруса получит трещина, а остальные 10 перекрутит так, что повырывает саморезы.
- Не знаешь, как сделать самому – доверься профессионалам. Не экспериментируйте в сложных строительных работах – доверьте что-то специалистам. Особенно это касается работ на высоте, проводке электричества и других, сложных узкопрофильных работ.
- Не экономьте на мелочах. На мелочах много не сэкономишь, а повредить будущему дому можно существенно. Это в первую очередь касается пропитки для древесины. Сделайте два слоя, а огнебиозащиту выбирайте европейскую.
- Долой китайские материалы. Не покупайте китайские утеплители и изоляцию, они не только низкого качества, но и выделяют вредные вещества. Европейские материалы имеют подтвержденную сертификацию и класс безопасности.
karkasblog.ru
Каркасный дом своими руками: пошаговая инструкция с фото

Каркасные дома пользуются у застройщиков большой популярностью. Это связано с тем, что возводятся они за короткие термины, требуют минимума денежных средств, имеют прекрасные эксплуатационные характеристики и являются экологически чистыми.
Если у кого-то появилось желание заняться постройкой именно такого дома, то в этой статье можно получить информацию о том, как это сделать. Здесь все расписано по этапам. При этом, имеется в виду, что все подготовительные, а самое главное, организационные мероприятия проведены и получено разрешение на строительство дома. Что для этого необходимо?
Возведение фундамента
Фундамент выбирается по желанию и может быть столбчатым, свайно-винтовым, ленточным и т.д. В данной статье рассматривается пример постройки каркасного дома со свайно-винтовым типом фундамента.
Свайно-винтовой фундамент
Подобный вид фундамента подходит к тем участкам, где имеется рыхлый или неустойчивый грунт. Этот тип фундамента обладает рядом достоинств, таким как:
- Нет необходимости привлекать спецтехнику для его постройки.
- Фундамент возводится в сжатые сроки: чтобы его смонтировать достаточно одних суток.
- Огромный выбор строительного материала (свай).
- Фундамент обладает прекрасными несущими характеристиками.
- Это дешевый вариант фундамента, по сравнению с другими типами фундаментов.
- Фундамент монтируется в любое время года.
На заметку! Наличие свайно-винтового фундамента не позволяет обустроить в доме подвал. Это существенный недостаток подобного варианта.
Как рассчитать количество свай?
Сваи должны иметь правильную геометрическую форму и качественные лопасти. Из соответствующей таблицы можно выбрать подходящие сваи.
Винтовая свая (диаметр трубы) Шаг установки Применение 219 3-10 Дома, пирсы, ангары 159 2-5 Аналогично 133 2-5 Аналогично 108 2-5 Тяжелые ворота, пирсы, ангары, дома, заборы 89 2-4 Можно использовать в качестве дополнительных свай, для домов, хозблоков 76 1-3 Легкие постройки, террасы, указатели, знаки дорожного движения 59 0.5-2 Аналогично
На заметку! В условиях, когда грунт глинистый, работы следует проводить в сухую, не дождливую погоду. Сваи устанавливаются строго вертикально.
Как установить сваи самому?
В случае применения свай большой толщины, придется воспользоваться помощью спецтехники. Если выбрать сваи оптимального диаметра, то можно обойтись своими усилиями. В таком случае намного проще определиться с одинаковым уровнем установки свай.
Для начала на участке осуществляется необходимая разметка и подготавливается площадка. Желательно, чтобы она была горизонтально ровной и могла послужить своеобразным ориентиром глубины погружения свай.
Следующий этап – определение периметра будущего фундамента. Для этого, по его углам забиваются металлические прутья, после чего между ними натягивается веревка. Необходимо проверить, чтобы будущий фундамент имел прямые углы.
В первую очередь сваи устанавливаются по углам на глубину не меньше 0,5 метра. Хотя здесь все зависит от типа почвы. Установку свай лучше осуществлять вдвоем: один ввинчивает их, а второй контролирует вертикальность. Установив сваи по углам постройки, приступают к установке промежуточных свай, которые могут находиться на удалении 0,7-1,2 метра одна от другой. Все сваи ввинчиваются на требуемую глубину, после чего приступают к их выравниванию, бетонированию и монтированию оголовков на сваях.
Обвязка фундамента
Для этой операции сгодятся брусья размером 150х150 мм, 200х200 мм и 200х250 мм. Перед тем, как укладывать брусья, верхушки свай промазывают мастикой и укладывают пару слоев рубероида. Это, так называемая гидроизоляция. Брусья же следует обработать антисептиком.
Брусья монтируются по всему периметру будущего здания и соединяются между собой в полдерева, посредством гвоздей длиной 120 мм. Все стыки усиливаются с помощью уголков, которые крепятся посредством гвоздей длиной 50-60 мм.
К основанию брусья крепятся с помощью винтов, при этом, они укладываются в специальные оголовки и хорошо притягиваются винтами.
Сверху обвязки на брусья укладывается доска, которая перекроет места соединения брусьев. На эту доску в дальнейшем будут монтироваться вертикальные стойки будущего каркаса. Доска прибивается к брусу гвоздями длиной 100-120 мм.
Устройство чернового пола
Черновой пол монтируется на лаги, размерами 100 на 150 мм, устанавливаемые через каждые 0,6 метра. Лаги соединяются с обвязкой посредством металлических уголков, после чего сверху на лаги прибивается доска.
В проемах между лагами укладывается утеплитель, а на нем расстилается пароизоляционная пленка. После этого, все закрывается фанерой. Фанера берется толстая и крепится она к лагам. Чтобы пол был ровным, лаги должны быть установлены в одной горизонтальной плоскости.
Монтаж непосредственно каркаса
Для монтажа каркаса берутся брусья следующих размеров: 100х50 мм, 150х50 мм, 200х50 мм. В первую очередь устанавливаются вертикальные стойки по углам конструкции. Крепятся они надежно, с помощью усиленных уголков из металла. После этого приступают к монтажу остальных стоек, которые крепятся аналогично угловым стойкам. Ко всем стойкам крепятся укосины, которые сводят к минимуму расшатывание конструкции.
Брус верхней обвязки
Верхний брус соединяется по углам посредством вырубки, а к другим вертикальным стойкам при помощи уголков. Для большей прочности устанавливается диагональные укосы.
Монтаж потолочных балок
Их установка может осуществляться тремя способами:
- Посредством вырубки.
- С помощью перфорированных кронштейнов.
- С помощью уголков из металла.
Как вариант, рекомендуется сочетать несколько способов одновременно. Это может быть вариант вырубки и вариант применение уголков. Устанавливаются балки непосредственно на брус верхней обвязки. Крепление можно осуществлять саморезами, но лучше использовать гвозди, поскольку они дают возможность свободно расширяться древесине при изменении влажности.
Установка стропил
Монтаж крыши – это достаточно трудоемкая операция, которая достойная описанию в отдельной статье.
Наружная отделка
Для этого в продаже имеется широкий ассортимент облицовочных материалов, таких как сайдинг, имитатор бруса, искусственный камень и т.д. Работы проводятся в следующем порядке:
- На первом этапе устанавливается обрешетка из деревянного бруса размером 40х50 мм. Шаг обрешетки 0,6 м. Как вариант, пойдет металлический профиль CD-60 от гипсокартонных систем.
- Если обрешетка выполняется из дерева, то ее желательно покрыть антисептиком и огнестойким материалом.
- После готовности обрешетки, приступают к монтажу облицовочного материала.
Утепление дома
В процессе работ не следует забывать об утеплении жилого дома. Как правило, утеплению подлежит все: пол, крыша и стены. Не стоит забывать о пароизоляционной пленке.
Внутренняя отделка
Постройка практически готова, только осталось осуществить внутреннюю отделку жилого пространства. Здесь можно воспользоваться многими вариантами, тем более, что каждая комната требует своего подхода. А такие комнаты как санузел и кухня подлежат исключительным видам отделки.

Фотоотчет постройки каркасного дома своими силами
Здесь можно увидеть поэтапно, строительство каркасного дома своими руками по выходным дням.

stroyday.com
Каркасный дом своими руками и пошаговая инструкция как построить
Среди всех быстровозводимых сооружений самой большой популярностью пользуются каркасные дома. Такие постройки имеют множество преимуществ. Они достаточно лёгкие, поэтому не нуждаются в мощном фундаменте. Благодаря хорошим теплоизоляционным качествам такой дом можно использовать не только как дачу, но и для постоянного проживания. Помимо этого каркасные постройки несложно возвести своими руками, именно поэтому многие застройщики выбирают этот вариант. В нашей статье мы подробно и поэтапно расскажем, как построить каркасный дом.
Технология

Строительство каркасного дома своими руками может вестись с использованием финской или канадской технологии
Строительство каркасного дома своими руками может вестись с использованием финской или канадской технологии. Но основные принципы возведения каркасных домов у обеих технологий одинаковые. Независимо от выбора технологии мы строим каркасный дом, придерживаясь такой последовательности:
- Выбор материалов. Основой таких построек является каркас. Он может быть выполнен из древесины или стальных элементов. Чаще частные застройщики предпочитают строить каркасный дом своими руками с применением деревянного каркаса из бруса. Такие постройки отличаются экономичностью, экологической безопасностью и быстротой монтажа. Если вы решите строить свой дом на стальном каркасе, то его цена будет больше на 1/3. Однако эти конструкции немного легче, что позволяет выполнить облегчённый фундамент. Также на стальном каркасе можно смело использовать стальные крепежи.
- После монтажа фундамента приступают к изготовлению пола будущего дома. Как сделать пол, мы подробно опишем в пошаговом руководстве.
- После монтажа пола приступают к возведению каркаса стен, перекрытий и крыши.
- Дальше сделанный каркас обшивается древесными листовыми материалами. Построенный дом утепляется. Выполняется монтаж оконных и дверных проёмов.
- Теперь можно приступать к прокладке инженерных коммуникаций и выполнению наружной и внутренней отделки стен.
Как видите технология строительства довольно простая, однако чтобы построить каркасный дом своими руками, вам нужна схема строительства и чертежи. Подробные схемы, по которым легко построить дом самостоятельно, можно найти в сети, но намного проще вести работу по специально разработанному проекту, поэтому не поленитесь и закажите его. Когда на руках у вас будет проект или схема, разобраться, как строить дом, не составит труда с нашим пошаговым руководством.
Подготовительные работы

Строя дом каркасный своими руками, работу начинают с подготовки и разметки участка под строительство
Строя дом каркасный своими руками, работу начинают с подготовки и разметки участка под строительство. Подготовительные работы включают следующие действия:
- Сначала нужно очистить территорию строительства от мусора, камней, ненужных зелёных насаждений.
- Если на территории есть неровности или небольшой уклон, то участок необходимо выровнять. То есть все возвышенности стоит срезать, а в углубления насыпать грунт.
- Далее нужно выполнить разметку будущего строения на участке. Чтобы данные с проектной документации перенести на участок, нужно при помощи колышков и шнура разметить оси и габариты постройки, также стоит выполнить разбивку внутренних несущих стен. Если мы строим каркасный дом своими руками, то очень важно, чтобы все углы были строго по 90 градусов.
Фундамент

Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент
Если вы хотите знать, как правильно строить каркасный дом, то для начала вам стоит ознакомиться с последовательностью выполнения фундамента. Поскольку стены такой постройки достаточно лёгкие, нет нужды обустраивать массивный капитальный фундамент. В данном случае строим дом на одном из следующих оснований:
- мелкозаглублённый монолитный или сборный ленточный фундамент;
- столбчатая конструкция основания;
- свайные винтовые основы.
Проще всего под каркасный дом построить столбчатое основание. Столбы в обязательном порядке должны располагаться под углами будущего дома, на пересечении стен и с определённым шагом под наружными и внутренними несущими стенами. Обычно шаг столбов принимается равным 2 м. Монтаж основания ведётся в таком порядке:
- Под каждый столб копают ямы нужной глубины. Для этого можно использовать лопату или мотобур.
- На дне ям выполняется песчаная подушка высотой 100-150 мм. Влажный песок тщательно трамбуется.
- После этого устанавливается деревянная опалубка. Она должна возвышаться над уровнем земли не менее чем на 30 см.
- Внутренняя поверхность опалубки выстилается рубероидом, который будет выполнять функции гидроизоляции и облегчит демонтаж опалубки.
- В опалубку заливается бетон на высоту 5 см.
- После застывания бетонной смеси устанавливается каркас из арматуры. При этом он не должен приближаться к опалубке ближе, чем на 50 мм. Сверху каркаса необходимо оставить выпуски арматуры длиной 15 см, которые позволят увязать воедино конструкцию столбов с ростверком.
- Заливается бетон.
Важно: кроме железобетона столбы можно сделать из готовых бетонных блоков, кирпича, стальных или асбестовых труб с заливкой внутрь бетона.
Для изготовления каркаса ростверка используют прутки сечением 12 мм, связанные проволокой. Из досок выполняется опалубка для ростверка. После установки арматурного каркаса он связывается с выпусками арматуры из столбов. После заливки и трамбовки бетонной смеси в ростверк вставляются шпильки длиной 300-500 мм. На них потом будут крепить каркас дома.
Рекомендуем к прочтению:
Обвязка основания

Брус монтируется на фундаментное основание по его периметру
После схватывания раствора и демонтажа опалубки выполняют горизонтальную гидроизоляцию основания. Для этого укладывают два слоя рубероида на битумной мастике. Обычно для выполнения обвязки используют брус со сторонами по 15 см.
Внимание: сечение бруса для обвязки напрямую связано с шагом столбов. Чем он больше, тем большего сечения нужен брус, чтобы избежать провисания.
Если вы строите каркасные дома своими руками, пошаговая инструкция по установке обвязки вам точно пригодится:
- Брус монтируется на фундаментное основание по его периметру. При этом строго контролируют длину стен и постоянно сверяют данные с проектом. Допускается стыковка бруса, если его длины не хватает. Места стыка должны находиться прямо над столбами. В углах и в месте стыковки брусья соединяются в «полдерева», фиксируют гвоздями и уголками.
- Брус крепится к основанию при помощи болтов и шпилек. Для этого в брусе и оголовках фундамента сверлят отверстия. Крепления по возможности нужно углубить в материал.
Пол

Для лаг пола стоит взять брус сечением 100х200 мм
Чтобы знать, как правильно построить каркасный дом, вам нужно разбираться в процессе изготовления пола будущего сооружения. Для лаг стоит взять брус сечением 100х200 мм. Шаг лаг подбирается, исходя из ширины плит утеплителя. Обычно он принимается равным 60-70 см. Лаги крепятся к брусу обвязки при помощи уголков и гвоздей.
После этого монтаж пола выполняется в такой последовательности:
- К установленным лагам прикрепляем черепные бруски, а на них укладываем доски чернового наката.
- Затем поверхность лаг и наката застилается гидроизоляционной мембраной.
- Поверх мембраны укладывается теплоизоляционный материал.
- Сверху вся конструкция закрывается пароизоляционной мембраной.
- Далее пол застилается ОСП или влагостойкой фанерой.
Стены и потолок

Монтаж внутренних перегородок выполняется аналогично установке наружного каркаса
Продолжаем делать каркасные дома своими руками – пошаговая инструкция монтажа стен:
- Для изготовления каркаса можно использовать брус из древесины хвойных пород. Для начала на стройплощадке необходимо собрать пролёт стены, а после этого собранную конструкцию установить на обвязку.
- Расстояние между стойками каркаса обычно определяется с учётом ширины плит утеплителя, который будет закладываться между ними. Если для утепления будет применяться минвата, то шаг стоек должен быть на 1-2 см меньше ширины теплоизолятора для его плотного прилегания.
- Стойки каркаса фиксируются при помощи гвоздей к нижнему и верхнему горизонтальному элементу. Для дополнительной фиксации можно использовать крепёжные уголки.
- Для повышения жёсткости каркаса между вертикальными стойками монтируют перемычки. Они крепятся в шахматном порядке.
- Оконные и дверные проёмы обустраиваются в указанных в проекте местах. Для этого по краям проёма монтируются стойки, сверху и снизу оконного проёма – перемычки.
После сборки всех пролётов их монтируют на каркас обвязки в таком порядке:
Рекомендуем к прочтению:
- Первый пролёт крепится к полу и фиксируется подпорками.
- Далее устанавливается второй пролёт. Он крепится к полу и боковой стойке первого пролёта.
- Все последующие пролёты соединяются друг с другом посредством гвоздей.
- Для монтажа пролётов в строго вертикальном положении используют укосины – диагональные распорки, которые фиксируются по углам.
Монтаж внутренних перегородок выполняется аналогично установке наружного каркаса. После этого вся конструкция обвязывается сверху доской для придания дополнительной жёсткости. Затем стены с внешней стороны зашиваются ориентированно-стружечными плитами.
На верхнюю обвязку монтируется потолок:
- Для этого в брусе выполняются пазы, в которые вставляются балки.
- Они дополнительно фиксируются гвоздями и стальными уголками.
- По внутренним перегородкам монтируют опорные брусья. Они соединяются с верхней и нижней обвязкой.
- Затем прибивается потолочный щит. Его лучше сделать из шпунтованных досок.
- После этого укладывается пароизоляционный слой. Материал должен заводиться и на потолочные балки.
- Теперь раскладывается теплоизоляционный материал.
- Слой теплоизоляции накрывается гидроизоляционной плёнкой.
- Настилается черновой пол из досок.
Крыша

Стропильные пары собираются на земле в конструкцию, наподобие фермы, и поднимаются наверх для установки на верхний брус обвязки
Чтобы знать, как самому построить каркасный дом, нужно разбираться в последовательности обустройства крыши:
- Стропильные пары собираются на земле в конструкцию, наподобие фермы, и поднимаются наверх для установки на верхний брус обвязки. Свес стропил должен быть в пределах 350-500 мм. Первыми монтируют стропильные пары на фронтонах.
- Все последующие стропильные пары устанавливают между ними с шагом 700 мм друг от друга.
- Стропила соединяются коньковым брусом, который крепится в «пол лапы».
- Далее выполняется сплошная или прореженная обрешётка, которая укладывается по гидроизоляционной мембране, зафиксированной на стропилах контррейкой.
- Теперь можно укладывать выбранное кровельное покрытие.
- На данном этапе вы можете возвестить членов своей семьи и знакомых об окончании монтажа коробки жилища.
Утепление стен

Для утепления дома используют пенополистирол, минеральную вату или пенопласт
Для утепления дома используют пенополистирол, минеральную вату или пенопласт. Слой теплоизоляции должен быть толщиной не меньше 50 мм. Утепление и отделка стен дома выполняются в таком порядке:
- Теплоизоляционный материал закладывается между стойками каркаса. Если используется два слоя материала, то стыки плит в слоях не должны совпадать.
- С внутренней стороны стены покрываются слоем мембранной пароизоляции, которая крепится поверх утеплителя к стойкам каркаса при помощи степлера.
- Затем стены изнутри дома зашиваются ОСП, влагостойкой фанерой или вагонкой.
- С внешней стороны стены дома нужно защитить от влаги. Для этого на них крепится гидроизоляционная мембрана.
- Затем на стены набивается обрешётка из реек, которая позволит осуществлять вентиляцию стен каркасной постройки.
- Поверх реек нашивается выбранный отделочный материал. Для наружной отделки фасада дома, построенного по каркасной технологии, можно использовать виниловый сайдинг, вагонку и т.п.
Как построить каркасный дом своими руками – видео урок:
kakpostroitdomic.ru
Каркасный дом своими руками: пошаговая инструкция
Технология сооружения быстро возводимых зданий пользуется большой популярностью. Эта тема постоянно обсуждается на строительных форумах и вызывает много споров. Плюсы и минусы каркасных домов помогут сформировать общее представление о методе, ознакомиться с этапами возведения объектов.
Плюсы и минусы каркасных домов
Исходя из опыта европейских стран, не возникает сомнений, что скоро каркасно-щитовые дома станут лидерами в малоэтажном строительстве. По сравнению с традиционными системами строительства у технологии имеются свои преимущества, главное их которых – экономичность. Финансовый аспект – один из стимулирующих факторов для обзаведения собственным жильем. Стоимость 1 кв. м меньше в полтора раза пенобетонных блоков, в 2,4 кирпичных стен, в 1,4 раза бруса.
Каркасно-щитовой конструктор собирается усилиями 4 человек за 1,5 месяца. По этому принципу допустимо возвести объект любой сложности до 3 этажей. К тому же, строительство каркасного дома своими руками позволит сэкономить на фундаменте, технике, бригаде рабочих.
К недостаткам причисляют:
- Впитывание влаги.
- Риск возгорания.
- Плохое вентилирование.
- Чувствительность к вибрации.
- Недолговечность.
Сложилось ошибочное мнение, что только кирпичные, панельные или деревянные стены хорошо держат тепло. Однако по действующим нормам теплозащиты, современные постройки в некоторых регионах не отвечают стандартным требованиям. Канадские дома со стенами 150 мм по коэффициенту теплозащиты равноценны двойной блочной кладке и вполне пригодны для жилья. В холода при отключении отопления в комнатах долго держится нормальная температура.
Временное или постоянное проживание определяет толщина каркасного дома. Если жилье планируется для сезонного пребывания, отпадает необходимость в закупке дорого утеплителя. Соответственно, толщина стен будет несколько меньше. Для комфортного микроклимата достаточно подложки в 10-15 см. Если речь идет о постоянном жилье, материал укладывают толстым слоем — больше 15 см. В конечном итоге стена получается 20 см без учета наружной и внутренней обшивок.
Как правильно рассчитать толщину каркасного дома
Для этой цели есть специальная таблица с показателями для каждого региона. В формулу вставляют:
- параметры толщины утеплителя;
- коэффициент теплопроводности материала;
- вычисляют параметр.
Вы можете провести расчеты самостоятельно, воспользовавшись нашими строительными калькуляторами здесь.
При заказе домокомплекта на заводе расчеты выполняют на месте, и предлагают заказчику плиты с повышенным запасом прочности. Многие считают, что если они толстые, утеплитель укладывать не нужно. Это заблуждение – без качественной подложки расходы на отопительный ресурс возрастают в разы. Стены каркасной постройки должны напоминать слоеный пирог. Благодаря воздушной подушке между ними, даже в морозы в доме сохраняется тепло.
Каркасный дом своими руками строят по финской или канадской технологиям. Алгоритм процессов одинаков, и состоит из нескольких этапов:
- Покупки материалов.
- Заливки основания.
- Нижней обвязки фундамента.
- Возведения стен, крыши.
- Установки окон и дверей.
- Обшивки стен и утепления.
- Внутренней отделки.
Чтобы избежать потерь тепла и обеспечить хорошую вентиляцию, при строительстве объекта важно придерживаться адаптированной технологии.
Как построить каркасный дом: заливка фундамента
Быстровозводимая конструкция легкая, поэтому сооружать мощное основание нет смысла. В зависимости от типа грунта и этажности строения выбирают между:
При выборе вида фундамента рассчитывают общую нагрузку. Погонный метр высотой 3 м весит около 1,7 т. Если предполагается одноэтажное строение, периметр умножают на 1,7. При расчете 2-этажного здания площадь умножают на 2 затем на вес 1 п.м.
Один из популярных вариантов – свайно-винтовой. Он подходит для возведения основания на заболоченных участках, в местах со сложным рельефом, кроме скалистого грунта. Для одной семьи из 3-4 человек подойдет столбчатый. С помощью бура выполняют отверстия глубиной 80 см и шириной 20 см, куда вставляют асбоцементные трубы на дистанции 90 см. Свободное пространство заполняют присыпкой из песка и щебня, после утрамбовки заливают цементным раствором. По такому принципу закапывают 130-150 столбов.
Монолитное основание
Ленточный фундамент для каркасного дома стал классикой. Он представляет собой бетонную полосу, образующую замкнутый контур. По сравнению со столбчатым имеет большую поверхность, поэтому обеспечивает хорошую несущую способность. Пошаговое описание возведения мелко заглубленного основания позволит с работой справиться самостоятельно. Для этого понадобятся:
- арматурные стержни;
- песок, щебень разных фракций;
- стальная проволока;
- цемент;
- гидроизоляция;
- инструменты: пила, лопата, строительный миксер.
После расчетов размечают место, используя колышки и веревку. Чтобы лента была ровной, второй ряд бечевки натягивают шире на 10 см толщины стены. Для измерения углов используют лазерный уровень или контролируют ровность через сравнение диагоналей.
Для не заглубленного основания глубоких рвов рыть не нужно. В отличие от фундамента, когда ямы выкапывают ниже уровня промерзания, достаточно снять плодородный слой и заглубить траншеи на полметра. В этом случае лента будет опираться на грунт. Хотя почва подвергается морозному пучению, несущая способность от этого не страдает. Особенно, если дом строится на песке или гравелистой почве.
На дно выстилают геотекстиль, сверху слоями насыпают песчаную подушку. Каждый пласт проливают водой и утрамбовывают. На глинистой почве высота подложки достигает 50 см, на песчаном грунте — в 2 раза меньше. Следом укладывают гидроизоляцию из битумно-полимерных материалов.
Строительство опалубки и заливка раствора
На этом этапе из шифера, досок или фанеры по периметру монтируют опалубку для бетона. С внутренней стороны уровнем вымеряют высоту заливки раствора, отмечают маркером на досках. Вдоль опалубки сооружают арматурный каркас. Металлические стержни диаметром 10-16 мм с ребристой поверхностью обеспечат прочную адгезию с бетоном, в перспективе предотвратят разрушение фундамента. Если высота опалубки больше 30 см, прутья укладывают в несколько рядов.
Предпоследний шаг в возведении монолита – равномерное распределение бетона. После заливки первого слоя с целью предотвращения вакуумных пустот его пробивают. Второй слой добавляют до схватывания первого. Последний выравнивают согласно разметкам, засыпают сухим цементом через сито.
Незащищенный мелко заглубленный фундамент зимой проводит холод от промерзающего грунта. Чтобы сохранить тепло в доме, с наружной части выкладывают пенополистирол. В регионах с суровым климатом используют другую схему. Изоляционный слой в придачу укладывают по горизонтали внизу основания.
Если температура держится в +20°C, через неделю строительство продолжают. За это время бетон затвердеет на 50%. Если столбик не поднимается выше +17°С, выжидают дней 12. До окончательного высыхания монолита понадобится не менее 28 дней.
Каркасный дом своими руками: пошаговая инструкция
Чтобы пол не впитывал влагу из бетона, сверху фундамента прокладывают 2 защитных слоя из битумной мастики. Другие варианты – рубероид или гидроизол. Многие по периметру распределяют жидкую гидроизоляцию, на нее приклеивают рулонный материал.
Нижняя обвязка фундамента
Обвязкой называют укладку досок и соединение их с бетонным основанием. Только после монтирования лежней – сухих хвойных брусьев сечением 150 х 150 мм, обработанных антипиренным составом и специальными пропитками, приступают к строительству стен. Для экономии многие выбирают две толстые доски, скрепляют их гвоздями шагом 20 см.
Процесс начинают с углов здания. Края выравнивают по контуру. Сверху кладут следующую доску с перекрытием стыка первого ряда, чтобы получился замок. Это выглядит так:
Для соединения с фундаментом используют шпильки. Сначала сверлят отверстия глубиной 100 мм, в которые забивают крепежные элементы. Варианты фиксации:
- анкерные соединения, заранее вмонтированные в бетон;
- клиньевые болты;
- заколачивание гвоздей в замурованные деревянные пробки.
На финишном этапе стыки закрывают джутовой лентой. Между собой доски скрепляют уголками или скобами. К лежню на ребро ставят доску обвязки с таким же сечением и приколачивают длинными гвоздями с шагом 40 см. В конце еще раз проверяют углы и диагонали, перекосы с брусьев устраняют электрорубанком.
Как сделать обвязку и лаги
Следующими монтируют поперечные лаги. Доски с сечением 150 х 50 мм, перевернутые на бока, с шагом 40 см косыми гвоздями 9 см приколачивают к торцу и нижнему брусу слева и справа. Если они длинные, но уложен поперечный брус, сверху набивают перемычки длиной по 45 см.
Настил пола
После монтажа обрешетки между ячейками настилают гидроизоляционную пленку, на нее — утеплитель. Бюджетный вариант — пенополистирол от 15 кг/м3 толщиной 150 мм. Утеплитель режут ножовкой, укладывают в 2 слоя. Материал распределяют так, чтобы кромки полотен второго ряда не совпадали с первыми, иначе листы сдвинутся. Для фиксации пенопласта внизу решетки по периметру набивают черенковый брус 50 х 50 мм. Швы задувают монтажной пеной.
Материал накрывают пароизоляционной мембраной, затем сооружают настил. Для чернового пола выбирают фанеру, шпунтованные доски или дешевые плиты OSB-3. Полотна застилают поперек решетки. Для надежности листы кладут в шахматном порядке или перпендикулярно лагам.
Настил крепят к лагам саморезами 50 мм или ершенными гвоздями. Сначала на тыльную сторону листов наносят клей, затем приколачивают через каждые 15 см по краю и с шагом 30 см посередине. Между сегментами со всех сторон оставляют зазор в 3 мм.
Теперь для возведения стен нужен каркас: деревянный или стальной. Популярное решение – дубовый брус, лиственница или другая древесина с плотной структурой. Такие конструкции дешевле металлических аналогов на треть. До начала монтажа их строгают, обрабатывают пропитками от возгорания, загнивания, вредителей.
Монтаж вертикальных стоек
Как построить каркасный дом, чтобы в нем долго прожить без ремонта? Соблюдать последовательность этапов и учитывать все строительные нюансы. В первую очередь это касается крепления деталей. При возведении остова сначала устанавливают угловые стойки. Если для соединения выбраны нагели, отступают от краев до 10 см, в торце выполняют отверстия больше длины нагеля на 1 см, вертикально крепят брус.
Теперь выбирают способ крепления промежуточных продольных стоек. Первый – фиксация к обвязке с частичной или полной врубкой, или соединение оцинкованными уголками. Второй способ проще и надежнее, хотя увеличивает стоимость проекта.
Принцип установки верхних брусьев аналогичен монтажу нижней обвязки. Горизонтальные конструкции стыкуются в углах с вертикальными стойками, соединяются 2 гвоздями и уголками.
Как возвести стены
Как сделать каркасный дом: сначала собрать пролеты на земле, затем поднять наверх или собирать на месте? Обычно их уже готовыми крепят к нижнему основанию. Первый пролет прибивают к полу и поддерживают укосинами, второй соединяют со стойкой первого и так по периметру.
Независимо от принципа соединения стоек, их укрепляют временными укосинами. Это усиливает нижнюю обвязку до момента установки постоянных опор, придающих каркасу жесткости и устойчивости к ветровым нагрузкам. После монтажа всех конструкций:
- костяк вымеряют отвесом и уровнем;
- временные подпорки убирают;
- к каждой опоре привинчивают по 2 планки сверху и снизу.
Окна, двери
Дверные и оконные проемы устанавливают в местах согласно проекту. Сначала по сторонам ниш закрепляются стойки, затем перемычки вверху и внизу. Внутренние перегородки монтируют также как и каркас, обвязывают досками для жёсткости.
Потолок
Процесс состоит из нескольких этапов:
- В брусе вырубают пазы для балок.
- В проемы вставляют поперечные конструкции, прибивают гвоздями, прикручивают стальные уголки.
- Внутри по перегородкам устанавливают опоры, соединяют с верхними и нижними брусьями.
- Настилают потолочный щит из шпунтованных досок.
- Укладывают пароизоляционный слой, сверху утеплитель и гидроизоляционную мембрану.
- Сооружают черновой пол.
Крыша
Для устройства выбирают: мансардную, многощипцовую, односкатную или многоскатную крышу с уклоном от 10°. Для расчета стропил и шаговой обрешетки используют строительные таблицы или наши строительные онлайн калькуляторы.
- Стропилы собирают внизу из бруса. Для этого 2 доски сращивают между собой вверху под углом, затем поднимают на место.
- Сначала стропильные пары устанавливают на фронтонах со свесом 400-500 мм.
- Наклон ската регулируют, конструкции монтируют к верхней обвязке.
- Остальные части системы устанавливают с шагом 700 мм.
- Затем их интегрируют коньковым бруском, служащим опорой для верхних стропил, крепят в пол лапы.
- Строят сплошную или редкую обрешетку с сечением 25 х 30 см, фиксируют на стропилах боковыми контрейками. Шаг брусьев такой же, как у стропил.
К внутренней стороне стропильных ног степлером пристегивают пароизоляционную мембрану. Стыки герметизируют скотчем, пространство между брусьями заполняют теплоизоляционными плитами, затем диффузной пленкой. На финишном этапе настилают кровлю. Алгоритм процесса наглядно представлен на картинке.
Утепление стен
Выбирают защитный материал с толщиной 50 мм: пенополистирол, минеральную вату или пенопласт.
- Закладывают маты между вертикальными стойками остова. При двойном настиле стыки полотен не должны совпадать. Для защиты от влаги с наружной стороны настилают гидроизоляцию.
- Затем набивают обрешетку из тонких реек, соответствующих толщине утеплителя. Это обеспечит движение воздуха.
- Со стороны комнат растягивают пароизоляцию, фиксируют степлером. Стены облицовывают толстой фанерой, гипсоволоконными листами или вагонкой. Основание для отделки гипсокартоном готово.
- Снаружи стены обшивают отделочным материалом: блок-хаусом, сайдингом, евровагонкой.
Осталось облагородить дом внутри и отпраздновать новоселье. Нюансов в строительстве сборных каркасно-щитовых домов – великое множество. Опыт и знания придут в процессе.
